工期條件與國定假日

契約上的工期計算方式不同,完工日就會差很多。在編輯工程裡選好工期條件、開工日期與契約工期, 下方的計算結果會即時顯示契約完工日與含追加工期完工日。

1、三種工期條件

工期條件哪些日子計入工期天候、人為因素
工作天(無週休)每天都是工作日;國定假日不計(有套用假日時)依不計工期條件扣除
工作天(週休一日)星期日不計;國定假日不計、補班日照計依不計工期條件扣除
工作天(週休二日)星期六、日不計;國定假日不計、補班日照計依不計工期條件扣除
日曆天星期六、日也計入;國定假日不計(有套用假日時)天氣照計;人為因素依條件扣除
限期完工開工日到契約完工日每一天都計入都不扣工期

2、工作天

選工作天後,再選無週休、週休一日或週休二日。輸入契約工期(工作天數), 程式會跳過不計入工期的日子,算出契約完工日。

工作天

3、日曆天

日曆天是包括星期六、日在內每天都計入工期。依常見的工期核算規定,日曆天包括雨天在內都計入工期, 所以切換到日曆天時,程式會自動把天氣的不計工期條件全部設為「照計工期」; 停電等人為因素維持原本的設定。

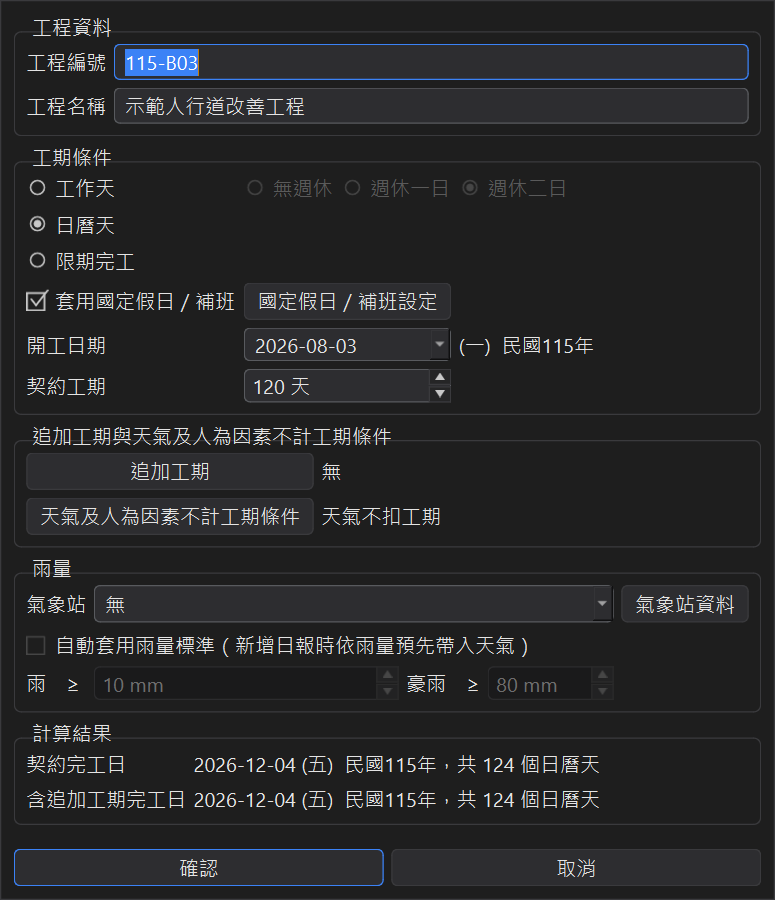

日曆天

切回工作天時,會還原切換前的天氣條件。如果契約另有規定,仍可在天氣及人為因素不計工期條件裡自行調整, 請見追加工期與不計工期條件。

4、限期完工

契約直接訂好完工日期的工程,選限期完工,再輸入契約完工日, 契約工期會自動推算成開工日到契約完工日的日曆天數(含頭尾兩天)。

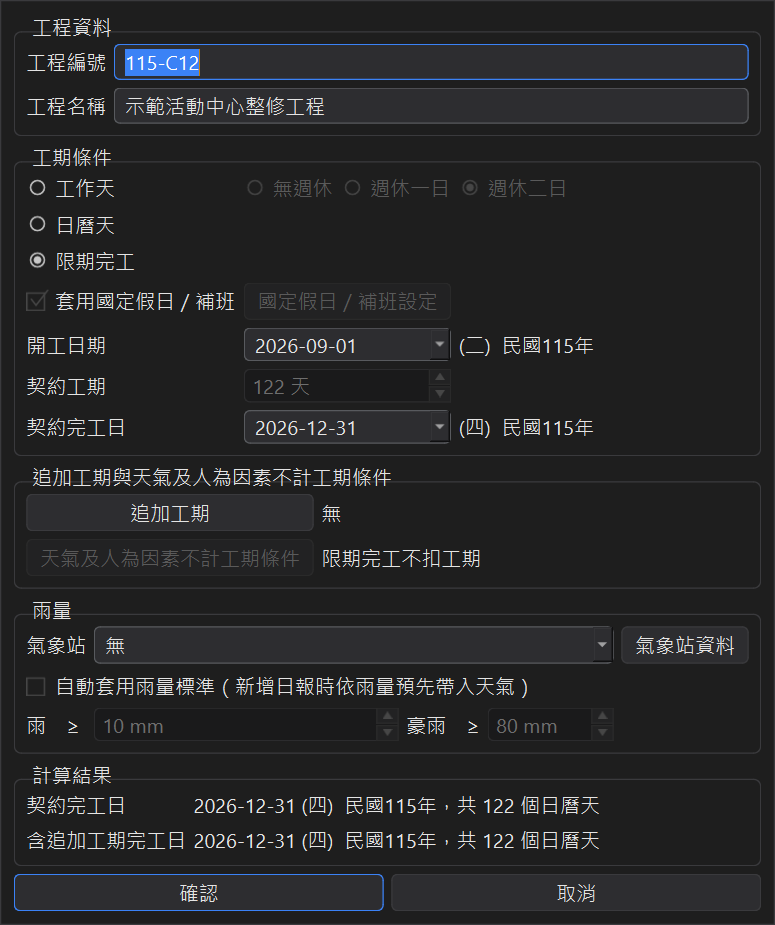

限期完工

限期完工的規則:

● 每一天都計入工期,國定假日、天候、人為因素、停工都不扣工期,所以國定假日與不計工期條件的設定會停用。

● 有核定的追加工期時,以日曆天加在後面。

主視窗會顯示「國定假日/補班:不適用(限期完工)」與「限期完工不扣工期」:

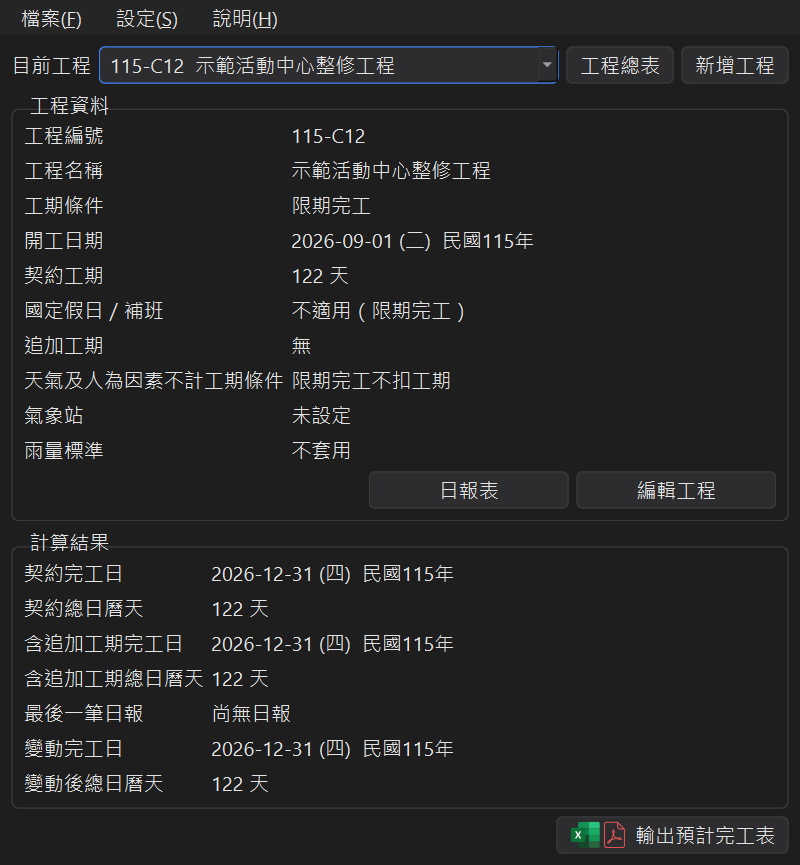

限期完工的主視窗

5、國定假日與補班日

勾選套用國定假日/補班時,放假日不計入工期、補班日照算;取消勾選時假日資料仍會保留,只是不參與計算。 按國定假日/補班設定可以檢視與修改這個工程的假日:

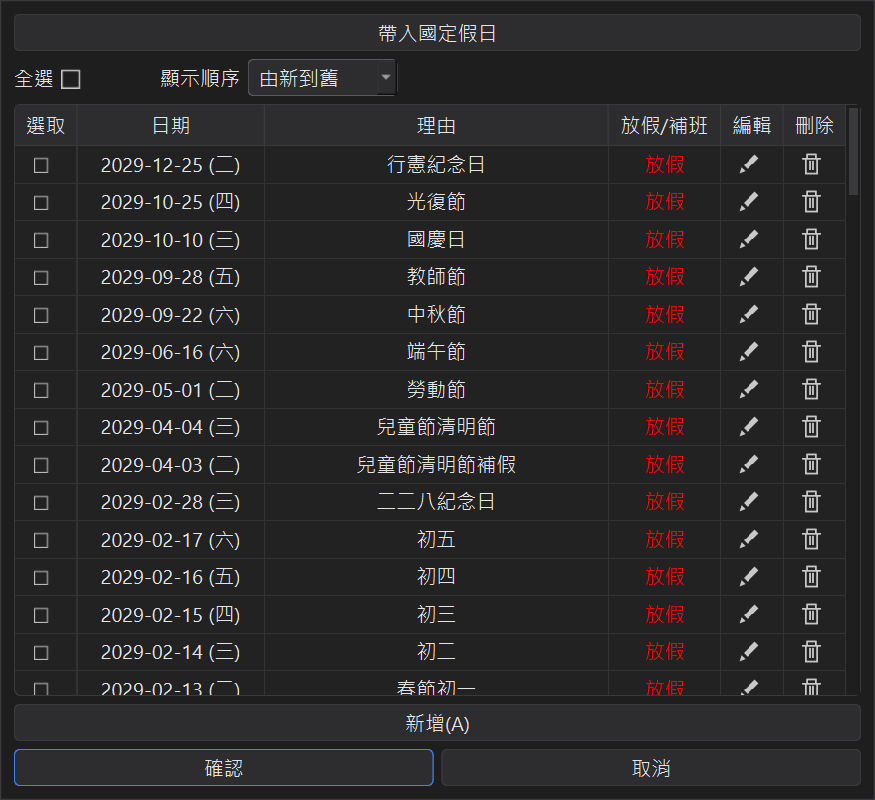

國定假日與補班設定

● 帶入國定假日:連網下載最新的國定假日與補班日。如果某一天你已經自己改過(例如改成補班),會先詢問再覆蓋。 連不上網路時改用上次下載的資料。

● 新增:加入自訂的假日或補班日,例如地方政府的停班停課日。

● 每一列可以編輯或刪除;勾選多列後可一次刪除。

新增工程時會自動帶入程式上次下載的國定假日(程式啟動時會在背景更新),不需要另外操作。
